勤勉务实 励精笃行 积极推进项目建设进度
发布时间:2023-08-11   浏览:1360次

 --纪实“70亿片(粒/包)口服固体药物制剂”生产线智能化改造项目进度情况

项目建设是一个跨越历史的维度是一段砥砺成长的历程是时间的标尺也是发展的刻度……展开项目建设点点碎片历程,波澜壮阔、气势恢宏的画卷,展示着中杰公司全体项目组成员用汗水浇灌希望,以实干笃定前行谱写着中杰公司持续发展的精彩华章

“70亿片(粒/包)口服固体药物制剂”生产线智能化改造项目等分项目正风起云涌推动着。


一、项目消防工程建设,车间一楼二楼消防栓管道安装完毕,高架仓库烟道风管,主要组成部分节管已全部加工完毕,高架仓库烟管线路吊架杆已焊接固定好,下一步用高架吊机械正式安装。

二、净化工程进度,通风系统管道一楼二楼全部结束,现实施车间三楼通风系统管道,固定吊杆正在焊接;蒸发冷一体机组、组合式空调机组8台等已安装完毕,设备于2023年07月29日已全部到位,且当日已经借助300T吊装机将其移至所在位置;阿特拉斯空压主机、储气罐、油水分离器、冻干机、过滤器等正在安装,设备于2023年07月05日到达公司,预8月18日完成就位安装,其分配系统以及电路由净化工程统一布局安装施工。

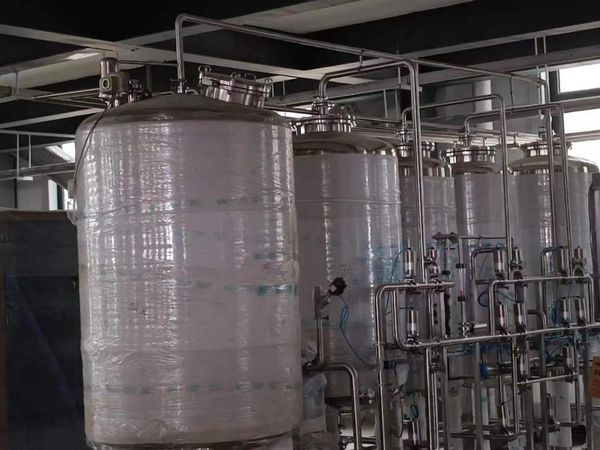

三、设备安装工程,纯化水设备,原水部分、过滤部分、反渗透部分、EDI部分、分配部分等已全部安装到位,设备于6月10日到达公司,6月17日安装结束,待净化施工方案将工艺管道以及电路接入方可调试设备。设备厂家根据公司冷水井水质报告和建议等,再考虑纯化水原水部分是否增设预处理设备,以降低水质硬度以及过滤杂质;有孔包衣机、湿法混合制粒机、沸腾干燥机、固定料斗混合机、料斗清冼机等分系统已初步简单安装合成,待净化施工方案将工艺管道以及电路接入方可调试设备。


总而言之,在各项工程建设具体任务中,净化工程任务量比较艰巨而深远,时间紧,任务重。需要我们进一步加大措施和工作力度,再接再厉,负重而行。不畏山高路远跋涉,山川回馈以*奇绝的景色;不惧风高浪急弄潮,大海回报以*壮丽的气象。立足当前、担当实干,不负初心、慎终追远,终将圆满完成工程建设任务而交出**答卷。



河南中杰药业有限公司工会宣

2023年8月11日
