多措并举,助推项目建设节奏
在“项目为王以及项目建设任务”的总指引下,公司项目指挥部,多措并举,紧扣时间节点,把握工作节奏,加班加点,召开项目专题会,积极协调解决项目推进过程中存在的困难和问题,为项目建设提供坚实保障,有力促进推动重点项目建设节奏。
8月26日下午,由项目指挥部负责人执行总经理李学凯主持召开了项目进度协调会,参加人员马克正、许东、李双杉、李先玉等,专题会上主要通报目前项目进度情况、协调解决进过程中存在的困难和问题。

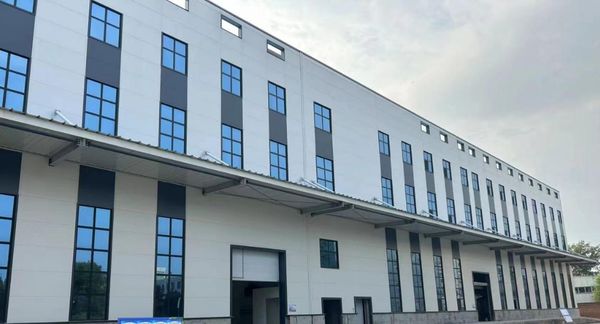

一、通报了目前项目进展情况。华美一标二标前处理车间、提取车间的保温墙分工程已全部结束,正施工一标提取车间泄爆墙分部工程,施工量约占总泄爆墙工程量的10%;西院雨水排污管道工程,新车间西侧挖沟工作全部结束,正施工沟底标高基础、安装管道工作,完成该工程量约35%;70亿片技改项目,消防工程高架仓库消防基水管安装全部结束,现正在安装烟风管工程;净化工程,一层车间净化送风管基本安装结束,二层车间正施工各工作区隔断吊顶工程。
二、协调磋商研究华美厂区一二标内窗断桥铝的型材规格、用量、市场价格以及西院中水排放线路走向设计等下一步工程事项。
三、根据公司质量月安排,为确保各项目实施方案顺利进行,研究确定细化西院机动车位、污水管、道路基础建设项目,70亿片技改项目实施方案具体工作节点事项。
项目指挥部将采用专题会结合深入推进一线的工作法,将阵地前移、服务前移,通过一线抓协调、一线抓督办,一线抓推动,由专题会引领,着力解决项目推进中遇到的困难和问题,也为项目建设推进提供体制保障。
河南中杰药业有限公司工会宣
2023年8月28日
